末孔梁的架設程序

       1、運梁至待架孔,打好主支腿,并將輔助支腿收至上橋臺狀態:

       2、按前述正常架梁作業程序使輔助支腿上橋臺并準確就位:

       3、將主支腿收至上橋臺狀態:

       4、主支腿上橋臺并支撐好:

       5、按正常架梁作業程序縱移、落梁就位:

       6、主支腿原地恢復至正常運輸狀態:
       主支腿上橋臺狀態如下圖所示,注意將斜桿平面的“一”字形支撐換成“人”字形斜撐。

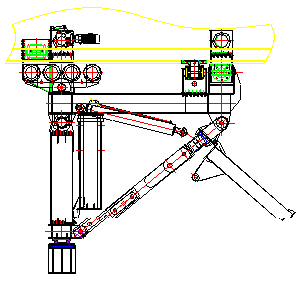

主支腿上橋臺狀態立面圖

主支腿上橋臺狀態斜桿平面圖

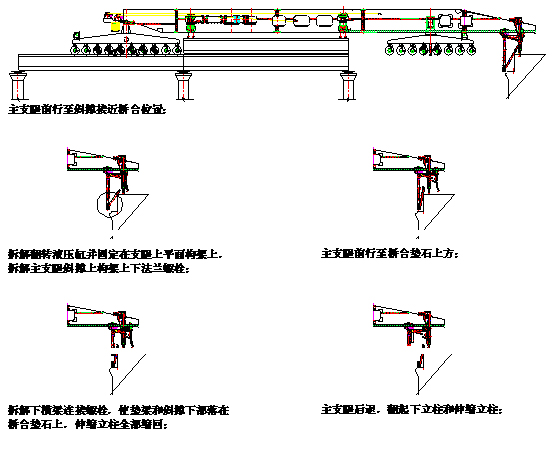

       主支腿上橋臺具體操作程序可參考下圖:
